リノベーションの期間はどのくらい?中古マンション・戸建ての工期の目安

「中古の家を買って直すなら、今の賃貸をいつまで借りればいい?」。リノベーションの期間が見えないと、購入も引っ越しも決めにくくなります。私たち(リノファク)は、工事の長さと入居までの準備を分けて考えます。

まずは、部分工事なら数週間、マンションの全面改修なら数ヶ月を考える入口にします。ただし、これは相談や設計を含まない工事の目安です。リノベ前提で買うなら、引き渡し・設計・申請・発注を加えた日程で入居日を判断します。

まだ物件が決まっていない方は、物件検索と施工事例を並べてみてください。会員限定の候補は会員登録から探せます。この記事では、工事範囲の違いを実例で見ながら、希望日に近づける段取りを整理します。

2026年10月5日時点のリノファク掲載分は、一般公開290件・会員限定1,410件です。候補を比べるときは、設備の更新履歴と引き渡し時期も一緒に見てみましょう。

DOMA×NAKA-NIWAの改修後のキッチン、タイル壁と窓辺
【DOMA×NAKA-NIWA】の改修後。生活空間を2階に移し、光が入る場所にキッチンを設けています。

この記事で分かること
工事の目安/中古マンションの申請と納期/既存を活かす工事の組み方/退去と仮住まい/入居日からの逆算

リノベーションの期間はどのくらい?工期と入居までを分ける

「何ヶ月かかるのか」を先に知りたい気持ちは自然です。最初に見るのは、工事内容と、その数字の起点です。リノベーション期間を比べるときは、着工からなのか、相談開始からなのかをそろえます。

工事の範囲工事だけの検討目安日程を左右すること
内装や一部設備の更新1〜3週間程度下地・設備納期
水まわり中心の改修2〜6週間程度交換数・配管の移動
マンションの部分改修1〜2ヶ月程度床材・造作の範囲
マンションの全面改修2〜4ヶ月程度解体・配管・仕上げ
一戸建ての全面改修3〜6ヶ月程度補強・断熱・外装

表は、検討を始めるための幅です。私たちの施工事例を集計した平均や、個別物件の見積工期ではありません。同じ面積でも、残す設備や解体する範囲が変われば工程も変わります。

中古マンションのリノベーション期間を調べる方は、全面改修の工期だけで退去日を決めないでください。購入した住戸の引き渡し前に工事へ入れるかは、売主との契約条件などに左右されます。鍵を受け取る日を、着工できる日と同じにしないのが出発点です。

入居までの全体期間は、工事の前後も含む

相談から入居までには、物件探し、設計、見積調整、申請、発注が入ります。さらに、完了確認と手直し、清掃、引っ越しの段取りも必要です。物件探しの長さが読めない段階で、全体を一律に何ヶ月と約束するのは難しくなります。

一方、候補物件と工事範囲が決まれば、予定は具体化できます。相談時は「工期は何ヶ月ですか」に加え、「その前に終えることは何ですか」と聞いてみましょう。着工できる条件が見えると、入居までの待ち時間も分かります。

私たちの目安
最初の比較には表の幅を使い、購入判断には候補ごとの工程表を使います。工事・準備・引っ越しを別の欄にすると、退去日の判断がしやすくなります。

実例で考える、残す工事とつくり替える工事

築年数が古いと、全部直す必要がありそうに感じるかもしれません。私たちは、築年数だけで工期を決めず、既存のどこを活かせるかを見ます。リノファクの公開事例には、工事範囲を考える手がかりがあります。

マンション:更新済みの設備を活かした【フウフとネコの家】

【フウフとネコの家】は、京都府京都市の中古マンションです。事例ページの「築年月」は49年、専有面積は65.27㎡。価格帯の分類は「500万円以下」と掲載されています。

前の入居者がトイレやキッチンなどを新しくしていました。そこで、家具や内装デザインへ費用を配分しています。オーダー造作のテレビボードや、キッチンのタイルと照明を組み合わせた事例です。

この実例から考えたいのは、設備交換を最初から一式にしないことです。使える設備を残す案と交換する案を比べれば、工事の順番も相談しやすくなります。残す設備は、作動や配管の状態を調べてから計画に組み込みます。

造作家具は、採寸、図面、素材選び、製作、取付までつながります。設備を残しても、造作を増やすと準備の時間が必要です。事例の価格帯は今回の工事の見積額ではなく、工期の短さを示す数字でもありません。

木造:補強と暮らしの配置を考えた【DOMA×NAKA-NIWA】

建物の種類は違うが、改修範囲の比較に役立つのが【DOMA×NAKA-NIWA】です。京都府京都市の木造2階建で、「築年月」は約70年。専有面積欄には1F/47.28㎡、2F/29.13㎡と掲載されています。

明かりを確保できる2階へ生活空間を移しています。傷んだ躯体の補強と断熱の改善も紹介されています。躯体とは、柱や梁など建物を支える骨組みのことです。

土間を将来の寝室にできるよう、コンセントや照明の高さも工夫されています。今つくり込む範囲と、将来の使い方を分けた設計です。掲載ページには価格帯の表示がないため、金額の比較は置かず、工事内容を見ます。

私たちの目安
既存設備を残す案と、骨組みまで手を入れる案は、別の工程として比べます。見た目の希望に加え、補修の必要性を分けることが工期の見通しにつながります。

着工を待たせる条件は、購入前からほどく

買ったあとに工事を待つのは、家計の面でも気になるところです。マンションのリノベーションの工期は、室内の作業量だけでは決まりません。着工前の申請と商品の納期を、設計と一緒に進めることが大切です。

マンションの申請は、その建物の書式で進める

管理規約は、マンション内の暮らしや管理のルールです。工事細則は、申請や施工の詳しい条件を定める文書です。販売図面と一緒に取り寄せ、工事を認める手順を管理会社へ尋ねます。

国土交通省のマンション標準管理規約は、規約を考えるためのひな形です。実際の提出期限や工事時間は、候補マンションの規約で見ます。承認の時期が決まれば、その後の発注や職人の手配も組みやすくなります。

床の仕上げを変えるなら、求められる遮音性能と施工方法を照合します。水まわりを動かすなら、配管経路と勾配も設計に関わります。室内の所有部分を指す専有部分でも、希望だけで変更できると考えないようにします。

マンションで改修できる範囲の考え方では、室内と共用部分の境界を整理しています。規約に合う案で申請することが、差し戻しを減らす準備になります。

設備の「選定」と「納期確定」を分ける

ショールームで商品を選んだ時点では、現場に届く日はまだ別の話です。型番や色、寸法が決まったら、発注先から納期の回答をもらいます。希望日までに届かないときは、代替品か工事順の変更を比べます。

見積書に同じ「キッチン」とあっても、仕様が違えば手配する商品も違います。設備の品番と工事図面をそろえてから発注へ進むと、注文後の変更を避けやすくなります。家族の希望は、使い方と見た目を分けて早めに共有します。

木造では、調査と手続きも工程に入れる

古い木造住宅では、雨漏りや木材の傷みを調べて補修範囲を考えます。既存住宅状況調査は、建物の劣化や不具合を調べる仕組みです。調査で見えた範囲と、解体後に確かめる範囲を分けて計画します。

国土交通省は、木造戸建の大規模なリフォームに関する建築確認手続きを案内しています。対象となる建物や工事の判断は、計画を見て建築士と整理する内容です。必要な手続きがある場合は、審査を含む日程を着工前に置きます。

石綿、いわゆるアスベストの事前調査も準備に関わります。石綿総合情報ポータルサイトは、解体・改修前の調査を案内しています。調査や必要な対策を工程に織り込み、工事開始後の作業と混ぜないようにします。

私たちの目安
契約前には、鍵の引き渡し・工事承認・主要設備の納期を並べます。未定の欄に回答する人と予定日を書けば、今動かせる準備が見つかります。

入居日から逆算する、決める順番と待つ順番

入学や転勤に合わせたいときは、どこから相談するか迷います。私たちは、希望入居日から前へ戻り、工程を並べる方法をすすめます。動かせない予定を先に共有すると、工事範囲も選びやすくなります。

段階先に決めること次へ進む条件
入居・引っ越し生活開始の希望日引渡しと搬入日
完了確認手直しと清掃の段取り残作業の合意
現場の工事範囲・工事可能日申請と設備の手配
設計・見積間取り・設備・予算図面と仕様の確定
購入前の検討引渡し日・建物条件売買と調査の整理

表は逆算するための順番です。実際の手配は、物件調査から進めます。申請と発注など、同時に進められる作業もあるので、期間を単純に足し算して全体を決めません。

工程表は、日付と前提をセットにする

「着工予定」の横には、工事承認済み、設備の納期回答済みなどの前提を書きます。予定日だけが先に決まると、準備が遅れた影響を見落とします。前提が整っていない日付は、調整中として扱うと分かりやすくなります。

解体、配管や電気、下地、内装、設備取付には、前の作業を待つ工程があります。下地は、床や壁の仕上げを支える部分です。仕上げの前に配管や配線の位置を決めると、やり直しを減らす方向で進められます。

解体後に追加補修が必要になったら、金額だけでなく日程への影響も説明してもらいます。使う材料や工事範囲が変われば、工程表を更新します。家族と工事担当者が同じ版を見て話せるようにしておきましょう。

引き渡しと引っ越しを同日に詰めない

工事が終わったら、設備の操作や建具の動きを一緒に見ます。手直しが残る場合は、生活に関わるものと、後日対応するものを分けます。その内容を見てから、大きな家具の搬入日を組む方が調整しやすくなります。

引っ越しの余白は、工事内容と残作業から決めます。一律の予備日を置くだけでなく、荷物を受け入れられる状態かを見ます。完成した日と、家族が生活を始める日を別に考えることが大切です。

工事範囲のイメージが固まってきたら、施工事例から残したい設備を探せます。購入候補は物件検索と会員登録で広げ、引き渡し条件も比較してみてください。入居希望日と候補の図面があれば、来店予約で順番を一緒に整理できます。

私たちの目安
希望入居日が固定なら、工事範囲と仮住まいを先に比較します。日程を動かせるなら、補修や使い勝手を優先する案も並べると選びやすくなります。

期間を整えるなら、現場を急がせる前に仕様を決める

家賃が重なると、少しでも早く終わってほしいと思います。私たちは、現場の作業を詰める前に、決定待ちを減らす方向で考えます。工事中の変更が減れば、材料や人の手配も組みやすくなります。

先に決めるのは、後の工程に影響するもの

水まわりの位置は、配管や電気の計画に関わります。造作家具の寸法は、壁の補強やコンセントの位置とつながります。カタログを一度に見比べるより、図面に影響するものから順番を決めます。

家族で意見が分かれるときは、希望を用途へ戻してみます。「広いキッチンがよい」なら、作業台が必要なのか、収納を増やしたいのかを分けます。用途が見えると、設備の交換以外の案も選びやすくなります。

後に回す工事は、二度手間まで考える

家具を後から買うことと、床を後から張り替えることでは、入居後の影響が違います。床を触ると荷物の移動や工事中の居場所も必要です。今閉じる壁の中の配線は、将来の使い方を先に考えておく方が合理的です。

リノファクの木造事例では、将来の寝室に備えた電気の計画が紹介されています。完成形を一度でつくり込むだけが選択肢ではありません。今行う基礎的な工事と、暮らしながら選べる家具を分けて考えられます。

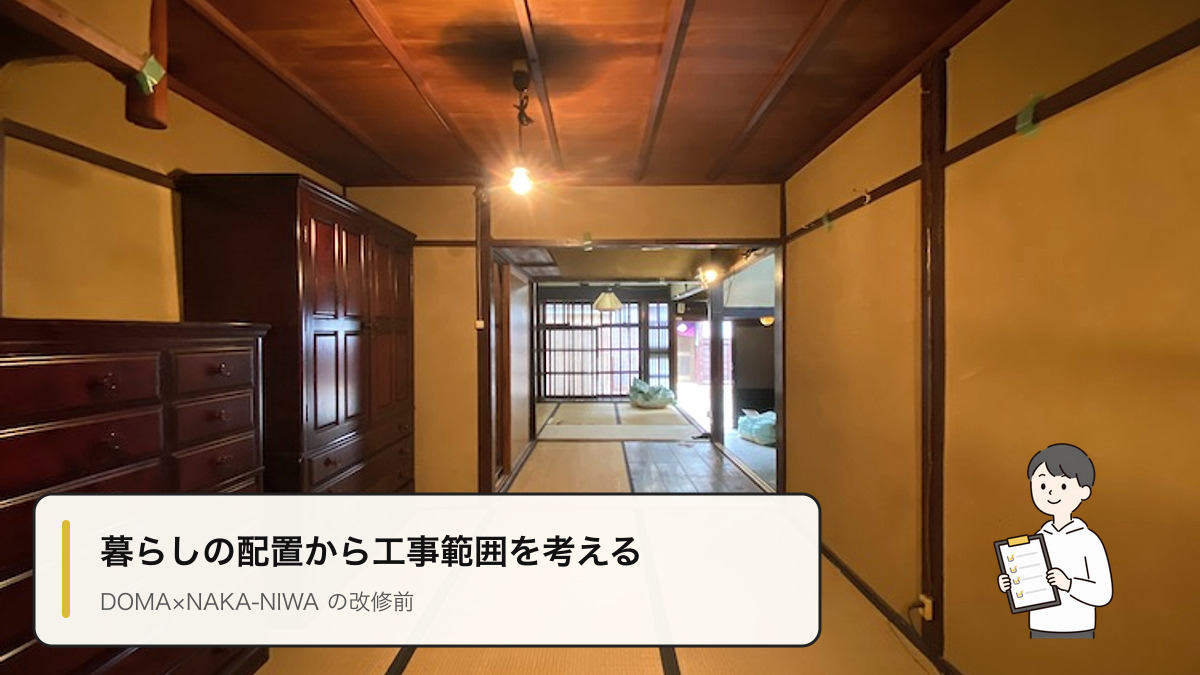

DOMA×NAKA-NIWA改修前、畳の部屋が奥へ連なる室内
【DOMA×NAKA-NIWA】の改修前。畳の部屋が連なる配置から、改修後は明かりを確保できる2階へ生活空間を移しています。

改修前後の構成は【DOMA×NAKA-NIWA】で見られます。仕上げを変えるだけか、生活の場所も変えるかで、設計する範囲が変わります。写真を見ながら、今回変えたい暮らしを言葉にしてみてください。

工期が延びる原因と事前準備では、遅れが生じる条件を補足しています。入居日を近づける案は、減らす工程と残す工程を見積書でも分けて比べます。

私たちの目安
後から閉じた壁や床を開く工事は、今回の計画で先に検討します。設備や家具の好みは、決定期限を設けて選ぶと、暮らしの希望と日程を両立しやすくなります。

仮住まいと二重の住居費を、期間の予算にする

工事費は収まっても、待つ間のお金が不安になることがあります。リノベーションに使う時間は、今の家賃や仮住まいの費用とつながります。私たちは、工事費とは別に住み替えの欄をつくる考え方をすすめます。

総予算の見方

物件価格+購入の諸費用+設計・工事費+調査や申請の費用+住み替えの費用+予備費

住み替えの費用には、家賃の重なり、仮住まい、荷物保管、引っ越しを入れます。月ごとの支払予定にすると、期間が動いた影響を見やすくなります。

住みながらの工事は、生活機能で判断する

工事の規模が小さくても、浴室やトイレが使えないと暮らしにくくなります。騒音や粉じん、職人の出入りも生活への影響です。工事日数だけでなく、使えなくなる場所と時間を聞いて判断します。

全面改修では、仮住まいを前提に予算を組む方が比較しやすくなります。ペットや在宅勤務がある家庭では、住める部屋が残るだけでは足りません。日中も落ち着いて過ごせる場所を含めて考えます。

退去を決める前に、延長する場合も比べる

今の賃貸を早く解約すると、工事が延びた場合の居場所を探し直すことになります。契約上の解約通知の期限と、延長できる条件を先に読みます。仮住まいも、延長料金や荷物保管の契約条件まで含めて選びます。

家賃の重なりは、現在の契約金額に重なる月数を掛けて試算できます。これは自分の家計の試算で、地域の相場とは分けて扱います。住宅ローンなどの支払い開始時期は、契約先の説明と照合する内容です。

リノベーション見積書の見方と中古物件リノベーションの総予算も参考になります。工事を減らす案は、住み替え費用がどう変わるかまで並べると比較しやすくなります。

私たちの目安
退去日は、工事の進み具合と引き渡し予定を見て判断します。予備費は工事の追加分と生活費の延長分に分け、何に備えるお金かを見える形にします。

購入前から入居まで、日程を具体化する5ステップ

情報が増えるほど、どこから動けばよいか迷うかもしれません。私たちは、最初から全日程を確定するより、判断に必要な条件を順にそろえます。次の5ステップを、購入前の相談にも使えます。

  1. 暮らしの期限を決める。入居希望日と、変更できる幅を家族で共有します。
  2. 候補の引き渡し条件を調べる。販売資料と売主側の予定を、工事の起点へつなげます。
  3. 現地と資料で工事範囲を選ぶ。残すもの、補修するもの、新しくするものを分けます。
  4. 申請と納期を入れた工程表をつくる。設計担当と工事担当で、着工前の条件をそろえます。
  5. 完了確認と住み替えを組む。手直しの予定と、退去・搬入・引っ越しを調整します。

相談前の資料は、このチェックリストにまとめる

  • 販売図面と物件の引き渡し予定
  • 残したい設備と、変えたい場所の写真
  • マンションの管理規約・工事細則・申請書
  • 既存図面、修繕や改修の記録
  • 入居希望日と現在の賃貸契約の期限
  • 工事と住み替えに使える予算

手元にない資料は、仲介担当や管理会社に依頼するところから始めます。工事範囲の希望は、写真へ短いメモを付けるだけでも伝わります。資料を集める目的は、書類を増やすことではなく、待つ理由を減らすことです。

私たちの事例から言えること

【フウフとネコの家】は、更新済みの設備を活かして家具や内装へ費用を配分した事例です。【DOMA×NAKA-NIWA】は、補強や断熱と生活空間の移動を組み合わせています。日程を考える前に、残す範囲と変える範囲を分ける意味が見えてきます。

工期を選ぶことは、暮らしの優先順位を選ぶことともつながります。今回行う補修を守りながら、家具や細部を後で整える案も比べられます。実例の工事内容を、自分たちの候補で検討する入口にしてみてください。

私たちの目安
購入前は、引き渡し日と工事の大枠をつなげるところまで進めます。詳細が決まるたびに日程を更新すれば、未定の条件を抱えたまま退去を決めずに済みます。

リノベーションの期間でよくある質問

自分の計画に置き換えると、細かな疑問も出てきます。ここでは、工事の目安と、住み替えの判断を分けて答えます。

中古マンションのリノベーション期間は何ヶ月ですか?

工事だけなら、部分改修は1〜2ヶ月程度、全面改修は2〜4ヶ月程度を検討の入口にできます。設計・申請・発注は別に考えます。候補の規約と設備納期が見えた段階で、入居までの工程表へ更新します。

中古物件を買う前から、工期の相談はできますか?

入居希望日と候補の販売図面があれば、日程を左右する条件を整理できます。まだ候補がなければ、必要な部屋数や残したい設備から始めます。購入前の大枠と、現地調査後の具体的な工程を分けて相談しましょう。

住みながらなら、仮住まいの費用を省けますか?

水まわりが使えない時間や粉じんなど、生活への影響で判断します。全面改修は仮住まいを含む案から比較する方が計画しやすくなります。小さな工事でも、仕事やペットの居場所まで含めて決めます。

工期を短くするには、何を先に決めるとよいですか?

配管や電気に関わる水まわりの位置と、主要設備の仕様から決めます。造作の寸法も後の作業につながります。調査や乾燥などの工程を削るより、発注前の変更や決定待ちを減らす方向で考えます。

希望入居日に間に合わない場合は、どう考えますか?

工事範囲を分ける案と、入居日を動かす案を比べます。補修を後回しにしたときの再工事や、仮住まいの延長費用も含めます。譲れない工事を決めたうえで、費用と暮らしの負担が小さい組み方を選びます。

私たちの目安
短い工期だけを比べず、含まれる工事と準備の範囲をそろえます。同じ起点と終点で比較すると、日程の違いを説明しやすくなります。

まとめ|工事の目安を、暮らし始める日につなぐ

いつ住めるかが見えると、購入へ進むかどうかも考えやすくなります。リノベーションの期間は、工事だけの数字を入口にし、入居までの段取りへ広げて考えましょう。

中古マンションでは、設備を活かす案と全面改修の案を分けます。木造では、補強や断熱、必要な手続きを工事範囲と重ねます。申請・納期・引き渡しの条件がそろうほど、日程は具体的になります。

私たちの目安
私たちは、希望日に近づけるために、先に決めることと待つことを分けます。退去や引っ越しは、工事の完了確認まで含めた日程で組むのが目安です。

入居時期から、物件と工事を考えたい方へ

希望日と、今回変えたい場所が分かれば、日程の整理を始められます。私たちと話す前に、候補や実例を見ながら考える方法もあります。

執筆:リノファク編集部/著者:穴澤陸平 更新日:2026年10月5日

工事期間は検討初期の目安です。建物の状態、工事範囲、施工体制、申請や設備納期によって変わります。制度や手続きの適用は、個別の計画に沿って専門家と整理してください。
