- ホーム
- リノベーションブログ
- リノベーション 期間 どのくらい|工事前から入居までの目安
リノベーションブログ リノベーション 期間 どのくらい|工事前から入居までの目安

リノベーション 期間 どのくらいで調べている方は、「工事は何ヶ月くらいかかるのか」「いつ相談すれば希望の入居時期に間に合うのか」「中古物件を買ってから工事まで、どの順番で進むのか」を知りたいのではないでしょうか。
相談の現場でも、最初に多い質問のひとつが工期です。特に京都で中古マンションや中古一戸建てを買ってリノベーションする場合、物件探し、売買契約、ローン、設計、見積、マンションの申請、近隣対応、工事、引っ越しが重なります。
そのため、リノベーションの期間は「工事だけの期間」と「相談開始から入居までの期間」を分けて考える必要があります。工事自体は数週間から数ヶ月でも、準備期間まで含めると、思っていたより長く感じることがあります。
リノベーションの期間は、工事日数だけで判断せず、設計、見積、申請、発注、仮住まい、引っ越しまで含めて逆算することが大切です。
この記事では、京都で中古物件購入とリノベーションを検討している方に向けて、工事内容別の期間目安、入居までの流れ、工期が延びやすい理由、相談前に準備しておきたいことを整理します。
この記事で分かること
- リノベーション 期間 どのくらいで最初に見るべき範囲
- 部分リノベーション、マンション全面、一戸建てで変わる工期の目安
- 中古物件購入から入居までの流れ
- マンション申請、近隣対応、発注品で期間が延びる理由
- 希望入居時期から逆算するときの考え方
中古マンションを買ってリノベーションする全体像は、先に公開している中古マンションをリノベーションする全流れでも整理しています。この記事では、その中でも「期間」と「順番」に絞って見ていきます。
目次
リノベーション 期間 どのくらいで最初に知っておきたいこと
リノベーションの期間を考えるとき、最初に押さえたいのは「何を期間と呼んでいるか」です。
工事会社に聞く工期は、現場で工事が始まってから完了するまでを指すことが多くあります。一方で、住む人にとって必要なのは、相談を始めてから入居できるまでの全体期間です。
たとえば、マンションの内装を一部だけ変える工事なら、工事そのものは数週間で終わることがあります。ただし、管理組合への申請、近隣掲示、商品の発注、家具や引っ越しの手配まで含めると、実際にはもっと前から動く必要があります。
全面的なリノベーションや間取り変更を伴う場合は、工事前の設計と見積調整に時間がかかります。中古物件を買う前であれば、物件の引き渡し時期、ローン、管理規約、既存建物の状態も関係します。
つまり、リノベーション 期間 どのくらいという問いには、次の2つの答えがあります。
- 工事だけならどれくらいか
- 相談開始から入居までならどれくらいか
この2つを混ぜて考えると、引っ越し時期や仮住まい、家賃とローンの重なりを見落としやすくなります。
工事期間と全体期間は分けて考える
リノベーションの全体期間は、工事前、工事中、工事後に分けると整理しやすくなります。
| 段階 | 内容 | 期間の見方 |
|---|---|---|
| 工事前 | 相談、現地調査、プラン、概算、詳細見積、契約、発注、申請 | 数週間から数ヶ月。工事内容や物件状況で変わります。 |
| 工事中 | 解体、下地、配管、電気、造作、内装、設備、検査 | 部分工事なら数週間、全面工事なら数ヶ月を見ることが多いです。 |
| 工事後 | 完了確認、手直し、引き渡し、引っ越し、家具家電搬入 | 1〜2週間ほど余白を見ておくと調整しやすくなります。 |
特に大切なのは、工事前です。工事は現場が始まってからの時間が目立ちますが、実際には、設計や見積を詰める段階で住まいの方向性が決まります。
この段階を急ぎすぎると、工事中に変更が増えたり、発注品の納期が合わなかったり、入居時期がずれたりすることがあります。
工事内容別の期間目安
リノベーションの工事期間は、工事範囲によって大きく変わります。以下は一般的な目安です。実際には建物状態、面積、工事内容、職人の手配、材料納期、申請の有無によって変わります。
| 工事内容 | 工事期間の目安 | 注意点 |
|---|---|---|
| 壁紙、床、一部設備交換など | 1〜3週間程度 | 住みながらできる場合もありますが、範囲によって生活への影響が変わります。 |
| 水まわり中心のリノベーション | 2〜6週間程度 | キッチン、浴室、洗面、トイレの数や移動の有無で変わります。 |
| マンションの部分リノベーション | 1〜2ヶ月程度 | 管理規約、工事時間、搬入経路、床材制限などの確認が必要です。 |
| マンションの全面リノベーション | 2〜4ヶ月程度 | 解体範囲、間取り変更、配管、造作家具、設備納期で変わります。 |
| 一戸建ての全面リノベーション | 3〜6ヶ月程度 | 構造、劣化、耐震、断熱、屋根や外壁の工事が入ると長くなる場合があります。 |
| 町家・古い住宅の改修 | 4ヶ月以上を見る場合もあります | 建物調査、補修範囲、法規、近隣環境、職人手配によって大きく変わります。 |
この表は、あくまで検討初期の目安です。工事期間は、現地調査と見積を通じて初めて具体化します。特に中古物件の場合、表面だけでは分からない劣化や配管の状態があるため、購入前に専門家へ確認することが重要です。
中古物件購入から入居までの流れ
中古物件を買ってリノベーションする場合は、工事期間だけでなく、購入前後の流れも含めて見ます。
| 流れ | 主な内容 | 期間の見方 |
|---|---|---|
| 1. 希望条件の整理 | エリア、予算、広さ、暮らし方、入居希望時期を整理する | 数日〜数週間 |
| 2. 物件探し・内見 | リノベーション向きか、管理規約や建物状態を確認する | 物件状況によって変動 |
| 3. 現地調査・概算相談 | 希望工事ができるか、概算費用と工事範囲を見る | 1〜2週間程度 |
| 4. プラン・詳細見積 | 間取り、素材、設備、工事範囲、金額を詰める | 3〜8週間程度 |
| 5. 契約・申請・発注 | 工事契約、マンション申請、近隣対応、商品の発注 | 2〜6週間程度 |
| 6. 工事 | 解体、下地、配管、電気、内装、設備、検査 | 工事内容により変動 |
| 7. 引き渡し・引っ越し | 完了確認、手直し、引っ越し、家具家電搬入 | 1〜2週間程度 |

希望入居日がある場合は、工事開始日から逆算するのではなく、物件の引き渡し日、ローン、設計、見積、申請、発注の期間も含めて逆算します。
たとえば、子どもの入学、賃貸の更新、転勤、出産、店舗や仕事場の開始時期など、動かしにくい予定がある場合は、早めに共有しておくと計画を立てやすくなります。
マンションリノベで期間が延びやすい理由
マンションリノベーションでは、室内工事だけでなく、管理規約や共用部のルールが関係します。
国土交通省では、マンション管理規約のひな形としてマンション標準管理規約を示しています。実際の工事では、それぞれのマンションの管理規約、使用細則、管理組合の運用を確認する必要があります。

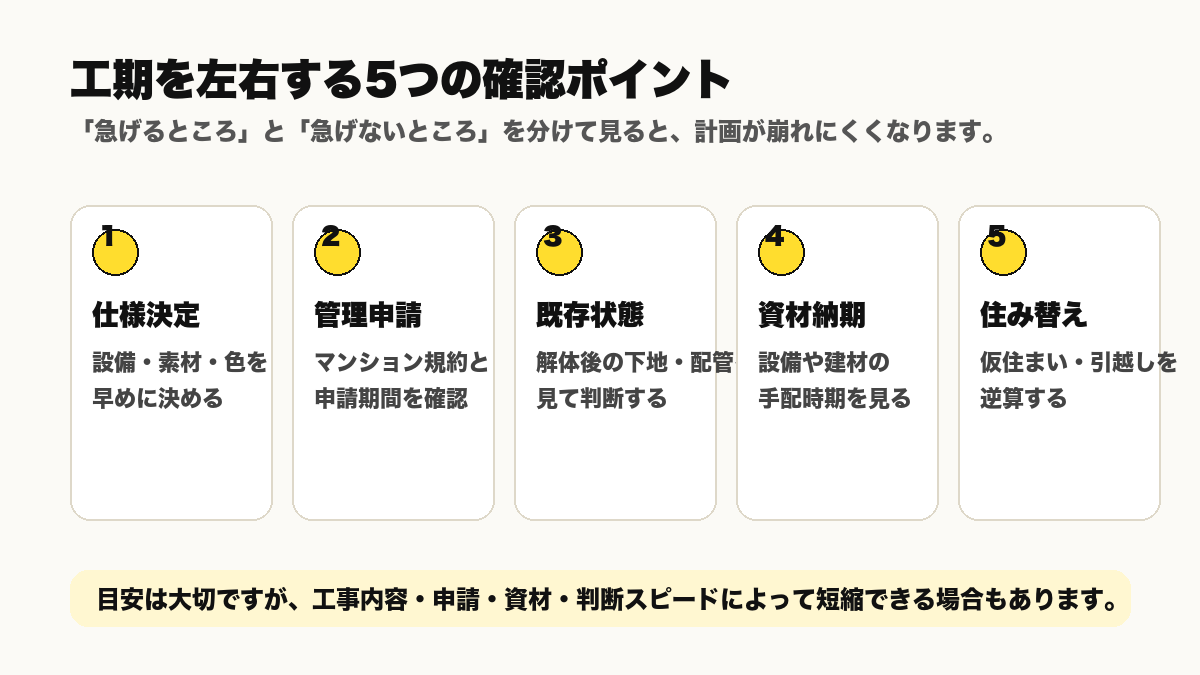

期間が延びやすいポイントは、次のようなものです。
- 工事申請書の提出期限が決まっている
- 理事会や管理組合の承認が必要になる
- 近隣住戸への告知や同意が必要になる場合がある
- 工事できる曜日や時間が限られる
- エレベーターや共用廊下の養生、搬入経路の調整が必要になる
- 床材の遮音等級や水まわり移動に制限がある
- 管理人室や管理会社との調整に時間がかかる
室内だけを見ると短期間でできそうに見えても、申請や調整を含めると着工までに時間が必要になることがあります。気になる中古マンションが出てきたら、販売図面だけでなく、管理規約、使用細則、工事申請のルールも確認しましょう。
一戸建て・町家で注意したい期間
一戸建てや町家、古い住宅では、マンションとは違う理由で期間が延びることがあります。
代表的なのは、構造、雨漏り、腐朽、シロアリ、断熱、耐震、屋根、外壁、基礎、設備配管などの確認です。古い建物は、表面の内装だけでは状態が分かりにくく、解体してから追加で分かることもあります。
また、工事内容によっては建築確認や法規の確認が必要になる場合があります。国土交通省の建築確認・検査の対象となる建築物の規模等の見直しでも、木造戸建の大規模なリフォームに関する建築確認手続きについて案内されています。
さらに、解体や改修工事では石綿、いわゆるアスベストの事前調査が関係する場合があります。環境省は、建築物等の解体・改造・補修作業を行う際に、特定建築材料の使用の有無の調査が必要であることを案内しています。詳しくは環境省のアスベスト飛散防止対策や、厚生労働省などが運営する石綿総合情報ポータルサイトも確認できます。
これらはすべての工事で大きく影響するわけではありません。ただし、古い建物を購入してリノベーションする場合は、調査や申請にかかる時間も含めて考える方が現実的です。
仮住まいと引っ越しの考え方
工事期間を考えるとき、仮住まいをどうするかも重要です。
部分的な工事であれば住みながら進められる場合もあります。ただし、水まわりが使えない期間、騒音や粉じん、職人の出入り、荷物の移動、ペットや小さな子どもへの影響を考えると、住みながらの工事が現実的でない場合もあります。
全面リノベーションでは、基本的に工事中は住めない前提で考えることが多くなります。仮住まいが必要な場合は、次の項目を早めに整理しておきましょう。
- 現在の住まいの退去時期
- 賃貸の更新月
- 住宅ローンや家賃が重なる期間
- 家具や荷物の一時保管
- 学校、保育園、通勤への影響
- 引っ越し業者の繁忙期
工事が予定通り進んでも、引っ越しや家具搬入の手配が遅れると、入居日がずれることがあります。工事完了日と入居日は同じ日と考えず、少し余白を持たせる方が安心です。
工期を短くするより先に整理したいこと
早く住み始めたい気持ちは自然です。ただ、リノベーションでは、工期を短くすることだけを優先すると、後から困ることがあります。
工期を短くする前に、まず次の点を整理しましょう。
- 入居希望日はどこまで動かせるか
- 工事範囲の優先順位は決まっているか
- 水まわり、配管、電気、断熱など見えにくい工事を後回しにしていないか
- 発注に時間がかかる設備や素材を選んでいないか
- 家族内で決める人、確認する人が明確か
- 管理規約や申請書類の確認が済んでいるか
工期短縮には、工事範囲を絞る、既製品をうまく使う、決定事項を早める、発注品を先に確定するなどの方法があります。ただし、建物に必要な確認や安全に関わる工事を飛ばすことはできません。
「早く終わらせる」よりも、「早く決めるべきことを早く決める」方が、結果としてスケジュールを整えやすくなります。
renofacとして大切にしたいスケジュール
renofacでは、リノベーションの期間を「現場を急がせる話」だけで捉えないようにしています。
もちろん、引っ越し時期や家賃の重なりは現実的な問題です。工期が長くなれば、費用や生活への影響も出ます。ただ、住まいづくりでは、早さだけで判断すると、暮らしに関わる大切な確認が抜けてしまうことがあります。
物件探しの段階で、入居希望時期、予算、工事範囲、家族の予定を一緒に並べてみると、「この物件なら間に合いそう」「この工事内容だと仮住まいを考えた方がよい」「希望入居日を優先するなら工事範囲を分けた方がよい」といった判断がしやすくなります。
スケジュールは、単なる工程表ではなく、暮らしの優先順位を確認するための道具です。
穴澤メモ
工事の期間を考えるとき、僕たちは「いつ終わるか」だけでなく、「何を急がずに確認した方がいいか」を一緒に見たいと思っています。早く進めることは大事ですが、住み始めてから毎日関わる場所だからこそ、急ぐところと丁寧に考えるところを分けることが大切です。
よくある質問
リノベーション工事は何ヶ月くらい見ればよいですか?
部分的な工事なら数週間、マンションの全面リノベーションなら2〜4ヶ月程度、一戸建ての全面リノベーションなら3〜6ヶ月程度を見ることがあります。ただし、面積、工事範囲、構造、設備納期、申請の有無によって変わります。相談開始から入居までを見る場合は、設計や見積の期間も含めて考えましょう。
中古物件を買う前でも工期の相談はできますか?
できます。具体的な物件が決まっていなくても、希望エリア、予算、広さ、入居希望時期、やりたい工事の方向性があれば、全体スケジュールの考え方を整理できます。気になる物件が出てきた段階では、現地確認と資料確認を行うと、より具体的に見やすくなります。
住みながらリノベーションできますか?
工事内容によります。壁紙や一部設備交換などであれば住みながら進められる場合もありますが、水まわりが使えない期間、騒音、粉じん、荷物移動、職人の出入りが大きい場合は、仮住まいを検討した方がよいことがあります。
マンションリノベーションで着工まで時間がかかるのはなぜですか?
管理組合への工事申請、近隣への告知、工事時間の制限、共用部養生、搬入経路の確認などがあるためです。管理規約や使用細則によって必要な手続きが変わるため、購入前や設計段階で確認しておくことが大切です。
希望入居時期が決まっている場合はどう進めればよいですか?
入居希望日から逆算して、物件引き渡し、設計、見積、契約、申請、発注、工事、引っ越しの期間を並べます。特に賃貸更新、入学、転勤、出産など動かしにくい予定がある場合は、最初の相談時点で共有しましょう。
まとめ
リノベーション 期間 どのくらいという問いは、工事期間だけでなく、相談開始から入居までの全体期間で考えることが大切です。
部分的な工事、マンション全面、一戸建て、町家では、必要な準備や工事内容が変わります。マンションでは管理規約や申請、一戸建てや古い住宅では構造や法規、石綿事前調査などが期間に影響する場合があります。
希望入居時期がある場合は、物件探しの段階からスケジュールを相談しておくと、購入後に慌てにくくなります。工期だけを短くするのではなく、何を先に決め、どこに余白を持たせるかを整理して進めましょう。
入居時期から逆算してリノベーションを考えたい方へ
renofacでは、物件探し、購入前の確認、設計、工事、引っ越し時期までを分けずに相談できます。まだ物件が決まっていない段階でも、希望時期と予算から整理できます。
